Bap a écrit:D'après la presse brésilienne, la décision de maintenir l'organisation de 4 matches à Curitiba serait prise le 18 février, jour d'une réunion sur les aspects logistiques entre les 32 fédérations finalistes.
Le choix des stades de remplacement n'est pas arrêté mais serait pris en fonction de la localisation des 8 équipes donc plutot dans le Sud. 6 d'entre elles ont prévu de résider dans les états de Parana (dont Curitiba est la capitale) ou de Sao Paulo. L'Arena Tricolor du Gremio a d'ores et déja été exclue.
Les raisons du retard sont financières. L'Atletico Paranense, qui sera le propriétaire du stade, a souhaité le construire soi-même plutot que de travailler avec une entreprise de construction établie. Le coût du stade a presque été multiplié par 3 par rapport au projet initial.
http://www.euronews.com/sport/2347708-m ... ine-nears/

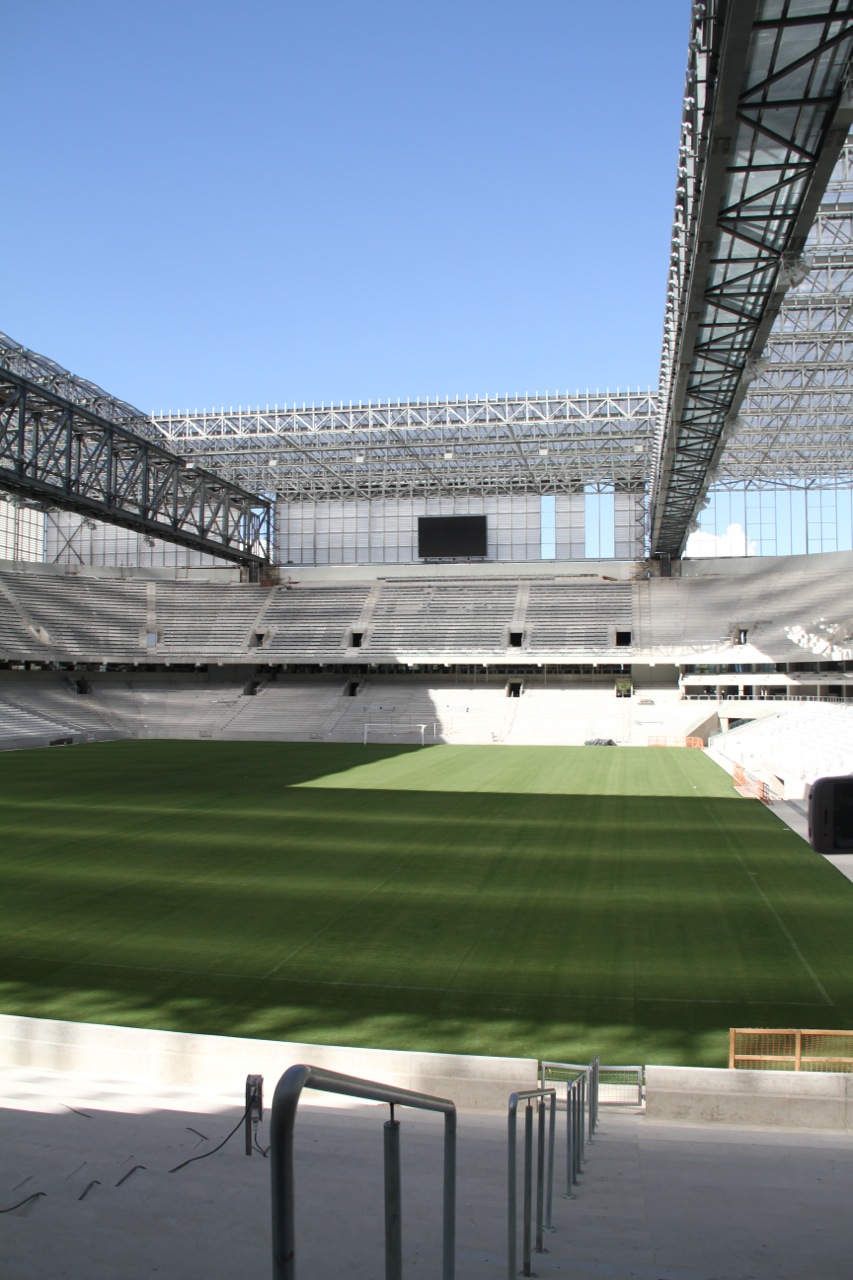

Ludakrys_972 a écrit:Les dates clés de la suite des travaux.

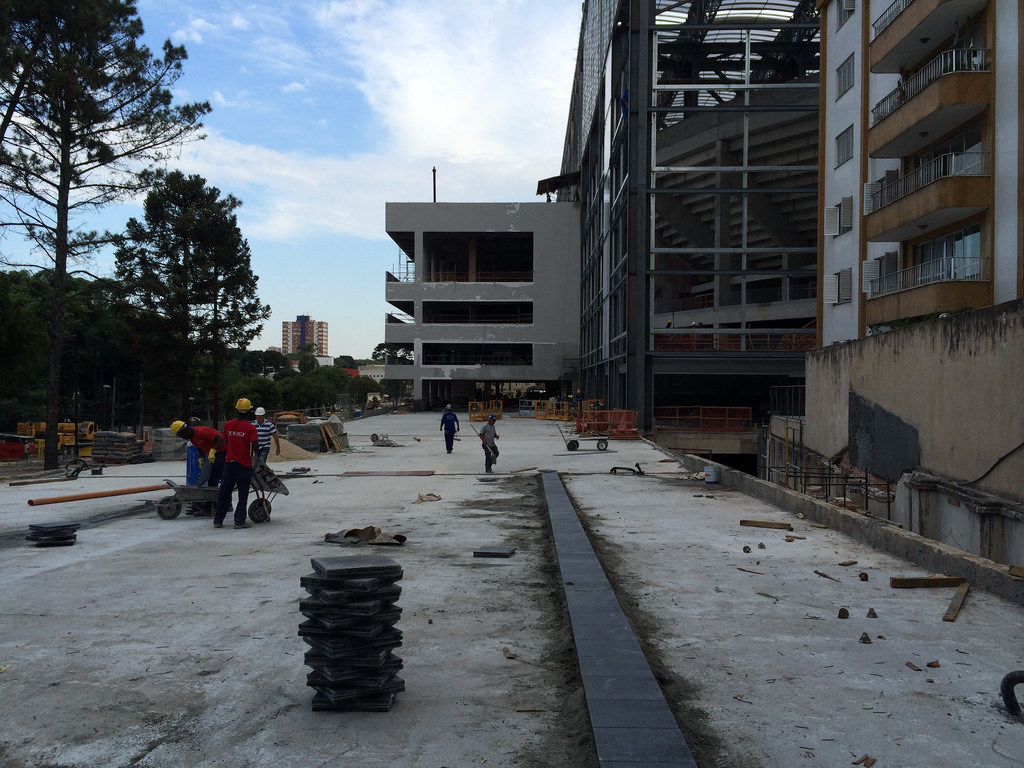

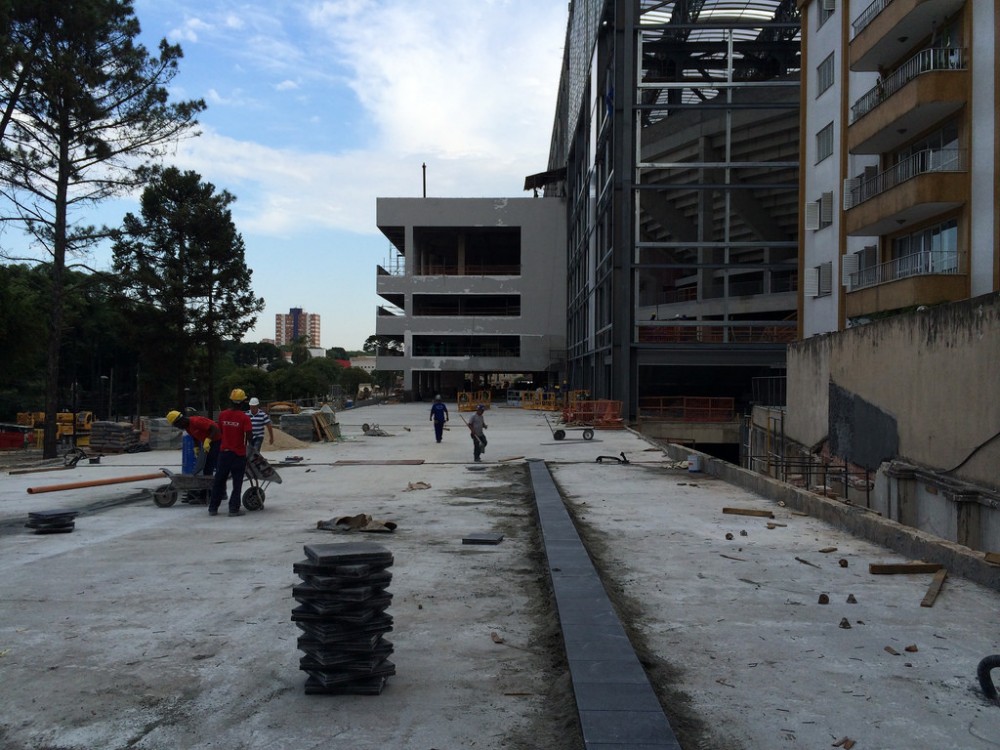

- Structure de béton - 15 Mars

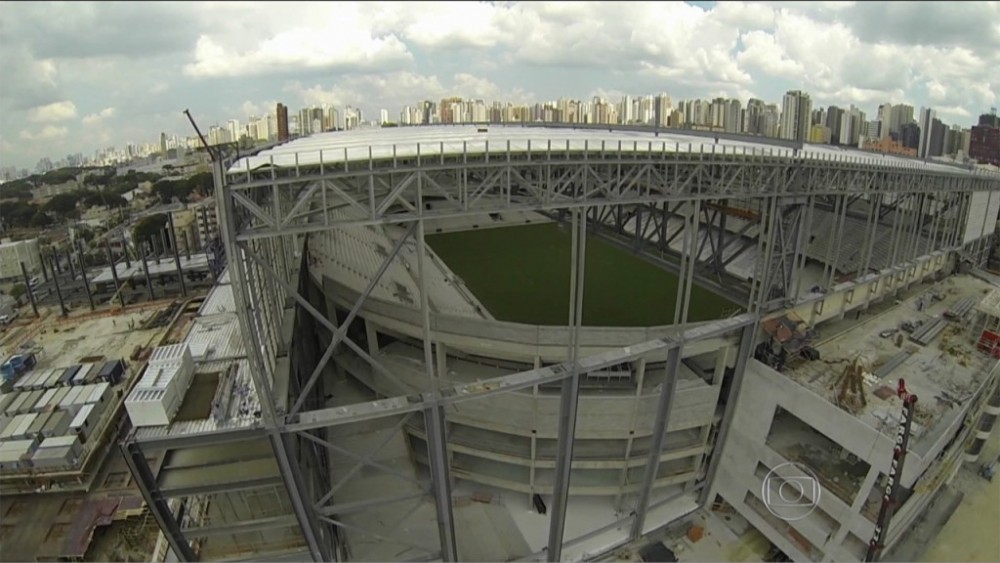

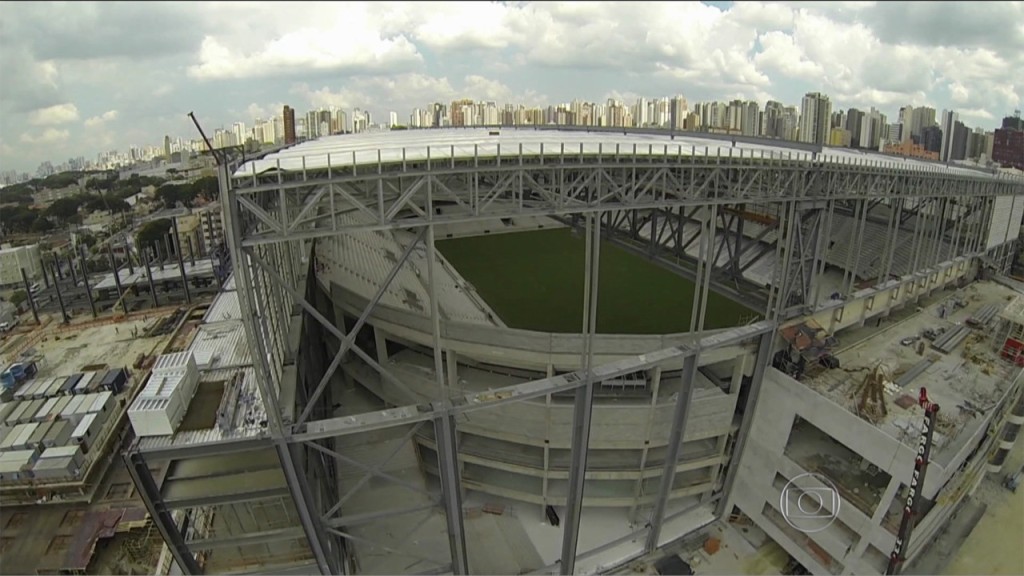

- Couverture (principal et latéral) - Mars 20
- 1er test match - le 23 Mars

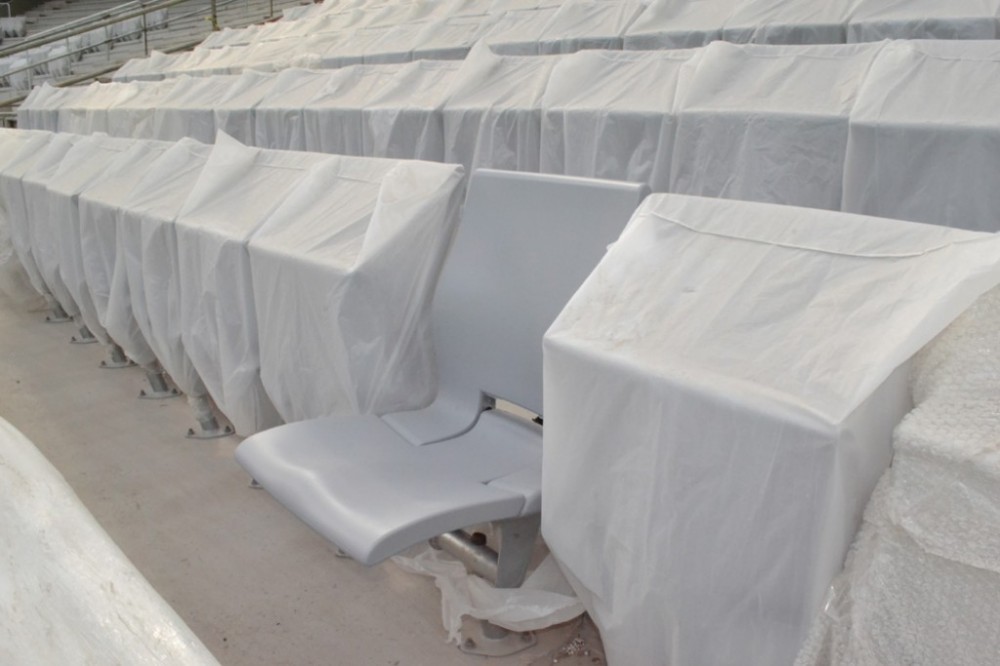

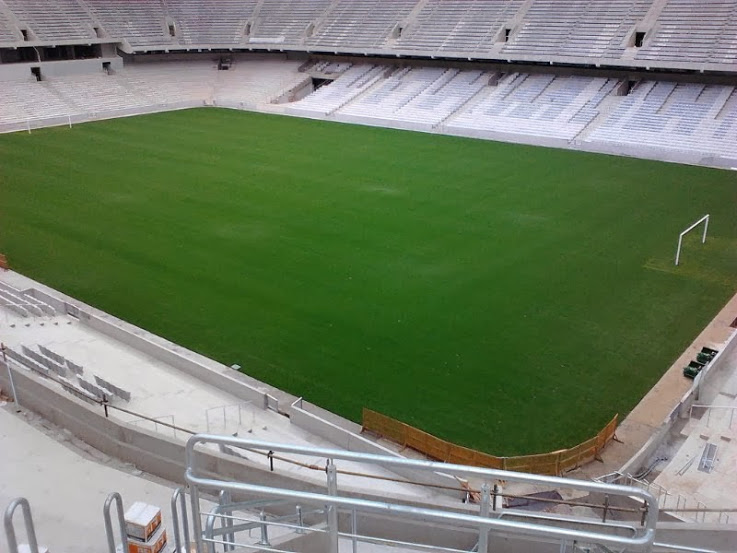

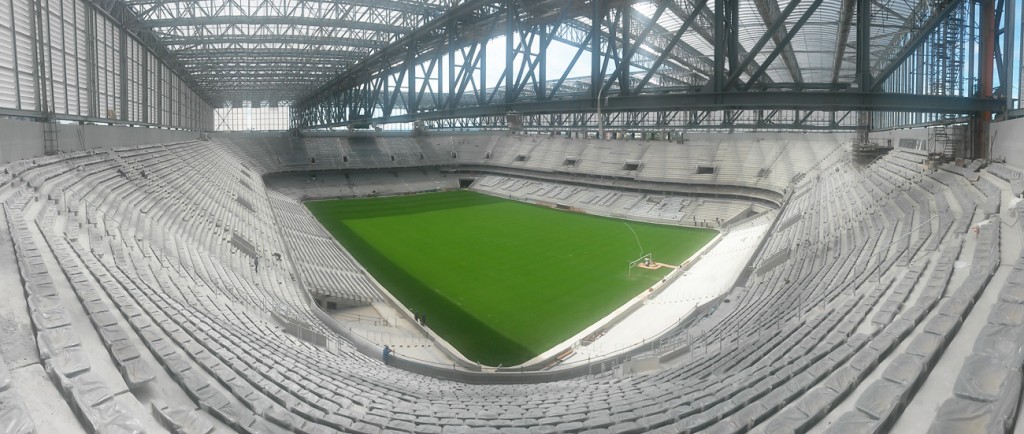

- Sièges - 30 Mars
- Éclairage de terrain - Avril 5

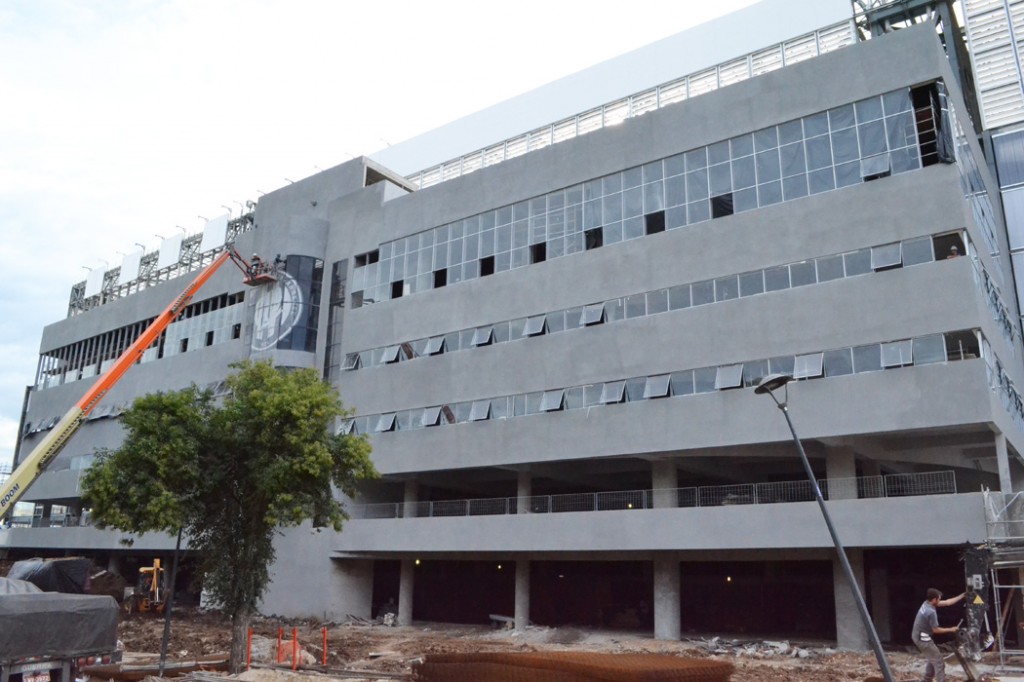

- Bâtiment de presse - Avril 20

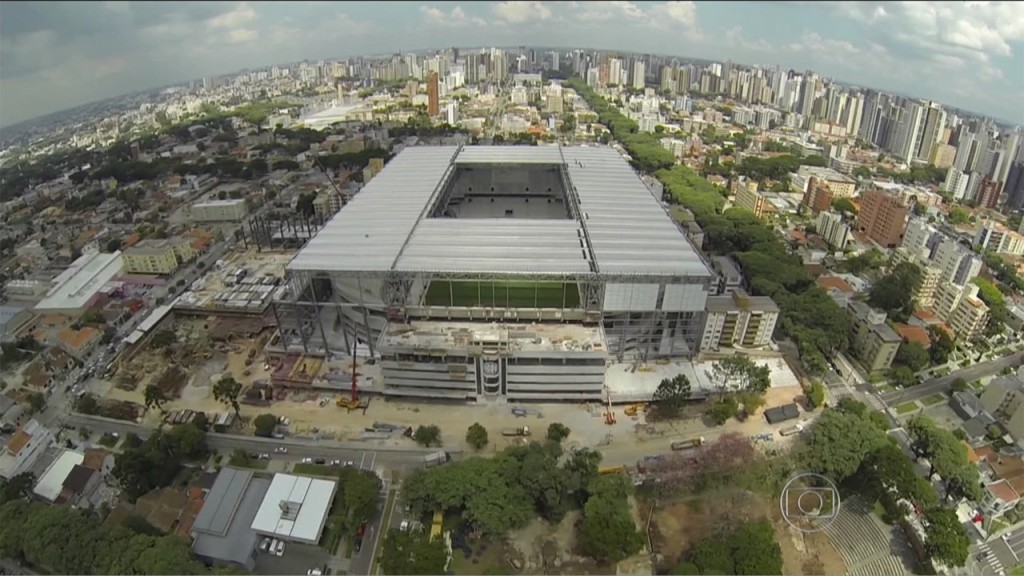

Et livraison du stade le 30 Avril...
