Photos, Vidéos, Discussions sur le chantier du grand stade Lille Métropole Euro 2016



Le grand stade Lille Métropole est un projet de construction d'un stade sur le site de la « Borne de l'espoir » à Villeneuve-d'Ascq, près de Lille, d'ici à juillet 2012. Il s'agit du dernier grand projet de Pierre Mauroy à la tête de Lille Métropole Communauté urbaine (LMCU).
Bien que le stade ne soit pas encore construit, il a déjà été sélectionné par la Fédération française de football (FFF) pour recevoir des matchs de l'Euro 2016, la France étant désignée pays organisateur par l'UEFA.



Historique

    Origines

    La construction d'un nouveau stade à Lille a été décidée après l'échec de la reconstruction de l'ancien Stade Grimonprez-Jooris, la Cour administrative d'appel de Douai, confirmée par le Conseil d'État en 2006, ayant annulé en juillet 2005 le permis de construire illégal[réf. nécessaire] délivré par la maire de Lille, Martine Aubry, précédemment validé par le tribunal administratif de Lille.
    La construction puis l'exploitation du stade pendant 31 ans vont être réalisées dans le cadre d'un partenariat public-privé. Le 1er février 2008, le conseil de la LMCU a retenu le projet du groupe Eiffage (architectes Valode et Pistre associés à Pierre Ferret) associé à Stadia Consulting Group (groupe Colony Capital) pour l'exploitation commerciale), Bouygues et Vinci ayant également formulé chacun une offre8. Le contrat est signé le 15 octobre 2008, Eiffage disposant alors contractuellement de 45 mois pour livrer le stade, ce qui mène à l'été 2012 (15 juillet 2012). Les travaux de terrassement et d'assainissement ont démarré le 7 juillet 200910. Le permis de construire est signé par les maires de Lezennes et de Villeneuve-d'Ascq le 17 décembre 2009. La présidente de Lille Métropole Communauté Urbaine, Martine Aubry, donne son feu vert le 26 mars 2010 pour que les travaux de fondations du stade démarrent le 29 mars.
    La première pierre du Grand stade est posée symboliquement le 27 septembre 2010 par le président d'Eiffage.


Construction du stade

    Recours contre le permis de construire

    Un recours contre la révision simplifiée du plan local d'urbanisme, votée par Lille Métropole Communauté Urbaine en octobre 2007 pour permettre la construction du grand stade, a été déposé au tribunal administratif de Lille en décembre 2007 par l'association « Les 2sous du grand stade ». Recours qui a depuis été rejeté en première instance.
    Un autre recours au tribunal administratif a été déposé fin 2008 portant sur le caractère illégal de l'appel d'offre dont le contenu a été modifié quelques jours avant le vote LMCU. À partir du moment où le cahier des charges est modifié sans que la concurrence ne puisse jouer sur ce nouveau descriptif, alors la collectivité n'est pas en mesure de comparer les prix puisque elle ne dispose que d'une seule réponse à son nouveau descriptif d'appel d'offre (Eiffage). La plainte a été déposée par Éric Darques qui avait déjà déclenché la mise en examen de Pierre Mauroy pour un emploi fictif.
    Le 25 mai 2010 dans la matinée, Nord Eclair informe les lecteurs sur son site Internet que le rapporteur public Lavail n'a pas suivi l'argumentaire d'Eric Darques, au tribunal administratif de Lille. La requête d'annulation déposée par l'ancien élu Lambersatois n'a pas estimé recevable et il demande aux juges de rejeter le recours déposé contre le Grand Stade de Lille. Décision des juges qui doit être rendue le vendredi 28 mai dans la journée. En date du 14 Juin 2010, le tribunal de Lille a rejeté le recours d'Eric Darques ; celui-ci, faute de moyens, ne compte pas faire appel de ce jugement. Cependant, il annonce préparer une plainte au pénal contre X pour délit de favoritisme dans l'attribution de ce marché. Les recours judiciaires de l'association des 2sous sont toujours a l'étude .
    Plusieurs recours ont été déposés contre le permis de construire délivré par les communes de Villeneuve-d'Ascq et Lezennes à la société Elisa. Deux centres commerciaux voisins (centre commercial V2 et Heron Parc) ont déposé des recours préalables dans les deux mairies concernées. De son côté, l'association « Les 2sous du grand stade » a déposé un recours au tribunal administratif de Lille le 18 février 2010.


    Coût et financement

    La construction du grand stade devrait coûter 324 millions d'euros, dont 282 millions d'euros pour le stade et les parkings et 42 millions pour les équipements annexes (hôtellerie, commerce, restauration, services, etc).
    Le financement public du projet et de ses accès s'établirait à un maximum de 613 millions d'euros pour Lille Métropole Communauté urbaine, un coût qui sera revu à la baisse en fonction du soutien de l'État et de la fréquentation du stade. Le stade sera en effet payé par Lille Métropole Communauté urbaine par le biais d'une redevance annuelle de 24,7 millions d'euros sur trente-et-un ans au partenaire privé20. Mais dans le cadre du partenariat public-privé, Eiffage reversera une partie des recettes d'exploitation, soit au moins 5,9 millions d'euros par an19. En outre, le club de football LOSC Lille Métropole financera l'infrastructure à hauteur de 7,5 millions d'euros par an, ainsi que le conseil régional du Nord-Pas-de-Calais à hauteur de 45 millions d'euros. Déduction comprise de ces recettes, LMCU devait donc financer le projet à hauteur d'au maximum 14,2 millions d'euros pendant trente-et-un ans20, soit 613 millions en comptant les 173 millions d'euros dépensés pour l'accessibilité. Suite à une actualisation de la convention avec le LOSC en septembre 2008, ce coût est réduit à 10,5 millions d'euros annuel, puis à 7,2 millions par an suite à une renégociation des emprunts, le taux ayant été revu à la baisse suite à la crise financière.
    Le projet de stade Grimonprez-Jooris II, abandonné en 2006, était estimé à 38 millions d'euros.
    Gérard Caudron, maire de Villeneuve-d'Ascq, et René Vandierendonck, maire de Roubaix s'opposent au projet en raison de son coût.
    L'ampleur financière du projet suscite les réserves de l'UDF et même l'opposition des Verts et de l'association « Les 2sous du grand stade ».


Structure et équipement

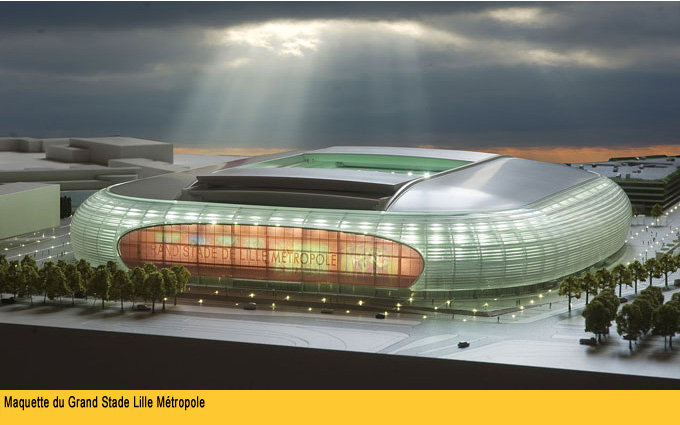

    D'une capacité maximale de 50 186 places, le stade en forme de vaisseau translucide proposé par Eiffage culminera à une hauteur de 31 mètres. Il sera recouvert d'un toit mobile composé de deux demi-toitures rigides qui peuvent être déployées en une demi-heure. Une partie de la pelouse sera rétractable pour laisser place à une salle de spectacle ou multisport offrant des jauges de 6 500 à 30 000 places.
    Parmi les 50 186 places, on comptera 4 965 places business seats modulables, 1 842 places de loges 24 448 places protocoles et 326 places presse .
    L’équipement répondra aux critères de la démarche haute qualité environnementale pour la gestion de l’énergie, de l’eau et pour la maintenance. Il sera par ailleurs équipé de deux éoliennes et d’une installation solaire photovoltaïque.
    Le club de football LOSC Lille Métropole sera le résident de ce stade 5 étoiles UEFA (configuré pour accueillir toutes les plus grandes compétitions mondiales et européennes), mais l'équipement sera aussi utilisé pour d’autres manifestations, notamment culturelles et festives. L’arrivée du Grand Stade devrait donc bien marquer une nouvelle étape pour le LOSC, qui souhaitera « faire partie du top 3 français et rivaliser avec les meilleures équipes européennes ».
    La capacité de 50 186 places à partir de l'attractivité du stade et la taille de la métropole, en étudiant également l'exemple des stades construits en Allemagne dans le cadre la Coupe du monde de football de 2006.
    Certains opposants considèrent qu'une capacité de 25 000 places serait suffisante, compte tenu de la fréquentation actuelle des matchs du LOSC Lille Métropole (15 000 spectateurs en moyenne annuelle). Toutefois, le manque de confort, et le manque de place (Le stadium nord contient aujourd'hui 18 800 places assise) de cette enceinte d'athlétisme réduit naturellement son attractivité, en comparaison d'une arène moderne adaptée au public familial.

Environnement et accès

    Situation

    Le projet prévu sur le site de la Borne de l'espoir à cheval sur les communes de Villeneuve-d'Ascq et de Lezennes, choisi après le rapport de la commission présidée par Michelle Demessine, aura une emprise au sol de 15 hectares (sur 27 hectares disponibles).
    Dans les années 1970, le site a été le terrain d'essais du métro automatique léger développé par Matra. Sur une boucle de voies expérimentales, le prototype 001 a tourné pendant des mois. Avant le commencement des travaux du Grand Stade était situé un camp d'accueil de gens du voyage qui a été déménagé.

    Accès au stade

    Le ratio 15 ha/27 ha constitue le point le plus faible du dossier conjugué avec son emplacement enclavé au sud-est de Lille. En effet un stade de telle ampleur exige la construction d'un ensemble de « connexions » publiques (routes, bretelles, ponts, prolongements de métro, parkings...).

    Urbanisme

    Au total, près de 7 000 places de stationnement sont prévues dont 500 au sous-sol du stade sur deux niveaux, 3 000 en silo et 3 500 sur divers site autour du stade .
    Un vaste parvis facilitera la circulation des piétons entre le stade et les différents annexes (deux hôtels, une résidence-services, un centre sport et santé, des commerces de loisirs et des restaurants).

Source http://www.wikipedia.fr

Liens
ImageCoordonnées géographiques

Videos


    Vidéo de présentation générale

    Vidéo de présentation de l'arena

    Vidéo d'explication des travaux novembre 2010

Images et photos du projet





Fichiers joints
Image Image Image Image Image
Avatar de l’utilisateur
kybo
Administrator
Administrator

Messages: 692
Inscription: 24 Juin 2010, 20:17

Publicité

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar neveur59 » 09 Juil 2010, 12:50

ça va être énorme depuis le temps qu'on l'attend. parce que le stadium nord...
Go LILLE !!
neveur59
Newbie
Newbie

Messages: 11
Inscription: 09 Juil 2010, 12:48

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar fabric38 » 17 Juil 2010, 17:18

on peut suivre l'évolution des travaux sur le site du losc
www.losc.fr
fabric38
Full Member
Full Member

Messages: 221
Inscription: 17 Juil 2010, 17:15

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar fabric38 » 17 Juil 2010, 18:17

Actualité

Le chantier poursuit l'affrètement des éléments des méga-poutres. Vendredi 18 juin, la deuxième barge est partie de Lauterbourg (67) à destination du Port de Lille avec à son bord une charge de 1100 tonnes. L'arrivée des éléments est prévue entre mardi 22 et jeudi 24 juin.

Une fois à destination, le Port de Lille sert de zone de stockage. Au fur et à mesure de l'avancement de l'assemblage sur le chantier du stade, les éléments seront transférés sur site.

Lundi 14 juin dernier, le 1000ième pieux été réalisé. La cadence de l'avancement est soutenue avec près de 100 pieux par semaine.

Les travaux de structures en béton suivent leur cours. Le premier méga-poteau est achevé au Sud-est. Il a atteint sa hauteur définitive de 26.50 mètres. Le second, Côté Nord-est, va démarrer son élévation dans les jours qui viennent. Ces poteaux ont une forme en U qui permettra le moment venu de hisser en une seule fois la les poutres et la toiture mobile. Le poids total hissé sera alors de 7400 tonnes d'acier. Cette étape sera cruciale dans la construction du stade. Nous vous tiendrons informés.

D'autres Structures béton sont en cours dans les zones Sud Est et Nord Est. Il s'agit principalement d'ouvrages de fondations, de dalles et de voiles de bassins des infrastructures sous le parvis.

La quatrième grue à tour a été mise en place mercredi 15 juin en à peine quelques heures. D'ici la fin de l'été, 8 grues à tour domineront le chantier sur la Borne de l'Espoir. Au total, 14 grues sont prévues.

Le chantier mobilise pour l'encadrement 70 personnes et environ 200 compagnons actuellement.
fabric38
Full Member
Full Member

Messages: 221
Inscription: 17 Juil 2010, 17:15


[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar cr@zy59 » 10 Aoû 2010, 13:39

ALLEZ LE LOSC !

Avec ce stade, comme dis Landreau, je ne vois pas comment un titre dans les 5 prochaines années peut nous échapper
Avatar de l’utilisateur
cr@zy59
Full Member
Full Member

Messages: 216
Inscription: 10 Aoû 2010, 13:37

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar fredo590 » 10 Aoû 2010, 19:02

Salut à tous,
J'ai pu remarquer que les tribunes basses commencent à s'élever, mais s'agit'il de celles qui seront au niveau de la pelouse ou alors celles de la boite à spectacles?
Merci pour vos réponses, ça m'intrigue beaucoup s't'affaire!!

Sinon allez les dogues, Dimanche on continue de garder notre futur-ex forteresse du stadium imprenable!!
Avatar de l’utilisateur
fredo590
Moderator
Moderator

Messages: 1069
Inscription: 10 Aoû 2010, 18:59
Localisation: Gravelines (59)

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,1

Message non lupar cr@zy59 » 10 Aoû 2010, 20:50

Franchement, très bonne question fredo.
Je me suis posé la même question

Sur cette vidéo, on voit un peu mais ce n'est pas très clair. Apparament, il y a en effet des gradins sous la pelouse ( autour de 2min)



Sur les photos ci dessous, on voit qu'en mode spectacle, il y a 4 etages de tribunes ( 3 en mode foot )




J'ai trouvé un article sur le site officiel du grand stade

10 août - Un rythme soutenu

Bien que le mois d'août soit associé aux vacances, les travaux sur le chantier du Grand Stade Lille Métropole se poursuivent à un rythme soutenu.

Côté Génie-civil, les travaux de fondations seront achevés d'ici la fin de la semaine. En tout 1750 pieux d'une profondeur variable de 15 à 20 mètres auront été réalisés entre la fin du mois de mars et la mi août 2010.

La pose des crémaillères est terminée au niveau -1 sur la partie Est ce qui permet de deviner la tribune basse sur laquelle seront posés des gradins.

Le troisième méga-poteau situé au nord-ouest a atteint la hauteur de 21 mètres. Il reste une dernière levée avant qu'il n'atteigne sa hauteur définitive de 26.50m. Le quatrième et dernier méga-poteau sera réalisé dans la foulée.

Sur les 17 bassins de stockage des eaux pluviales 5 sont terminés. L'eau ainsi recueillie servira pour les sanitaires et d'alimentation des bornes incendie.

Le paysage du chantier s'est étoffé d'une huitième grue.

Actuellement environ 420 personnes sont mobilisées sur le chantier.


Ici, ils parlent de tribune basse donc franchement, je n'ai pas de réponse a ta question. Il parlent du niveau -1 par rapport à le pelouse ? Donc je pense que c'est la boite a spectacle !?

Voila, si quelqu'un d'autre peut éclairer !?

Allez le LOSC !
Avatar de l’utilisateur
cr@zy59
Full Member
Full Member

Messages: 216
Inscription: 10 Aoû 2010, 13:37

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar fredo590 » 10 Aoû 2010, 21:16

Merci Crazy59, en voyant les images du niveau -1, ça confirme les doutes que j'avais. Et il se peut que tout les murs en béton qu'ils coulent sur le chantier soient la partie sous la pelouse à côté de la boiboîte.

Encore merci pour ta réponse en image si rapide.
@+
Avatar de l’utilisateur
fredo590
Moderator
Moderator

Messages: 1069
Inscription: 10 Aoû 2010, 18:59
Localisation: Gravelines (59)

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar cr@zy59 » 10 Aoû 2010, 21:23

fredo590 a écrit:Merci Crazy59, en voyant les images du niveau -1, ça confirme les doutes que j'avais. Et il se peut que tout les murs en béton qu'ils coulent sur le chantier soient la partie sous la pelouse à côté de la boiboîte.

Encore merci pour ta réponse en image si rapide.
@+


De rien mec ! Pour la rapidité de la réponse, c'est du au hasard ! je me suis inscris sur le forum hier ! On en saura bientôt un peu plus sur cette fameuse boite à spectacle
Avatar de l’utilisateur
cr@zy59
Full Member
Full Member

Messages: 216
Inscription: 10 Aoû 2010, 13:37

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,1

Message non lupar Wizz » 11 Aoû 2010, 11:04

EDIT
Avatar de l’utilisateur
Wizz
Moderator
Moderator

Messages: 1161
Inscription: 28 Juil 2010, 12:50
Localisation: Lens (62)

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,1

Message non lupar fredo590 » 12 Aoû 2010, 09:03

10 août - Un rythme soutenu


La pose des crémaillères est terminée au niveau -1 sur la partie Est ce qui permet de deviner la tribune basse sur laquelle seront posés des gradins.


Voila, ça confirme les questions que l'on se posait crazy.
Avatar de l’utilisateur
fredo590
Moderator
Moderator

Messages: 1069
Inscription: 10 Aoû 2010, 18:59
Localisation: Gravelines (59)

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar indoloscdu59 » 12 Aoû 2010, 09:47

Bonjour a tous,

Les tribunes basses niveau -1, sont celle qui seront au niveau de la pelouse. La "boite a spectacle" seras construite; une fois le stade dis "fini". Au niveau du stade, ils ont commencer a poser certaine partit du parvis, afin de construire la tribune medium ( celle des VIP + loges)
indoloscdu59
Hero Member
Hero Member

Messages: 669
Inscription: 12 Aoû 2010, 09:44

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar Mathi78 » 12 Aoû 2010, 10:03

Une fois le stade fini !? Mais il y aura surement des sous sols sous les tribunes avec par exemple les vestiaires de la boite à spectacle ou autre donc il faut mieux commencer par ce qui est le plus bas lors d'une construction? tu es sur de ca ?
Avatar de l’utilisateur
Mathi78
Newbie
Newbie

Messages: 39
Inscription: 29 Juil 2010, 20:45

[Lille] Stadium Nord (18,185) puis grand stade en 2012 (50,186)

Message non lupar fredo590 » 12 Aoû 2010, 10:22

Pourtant niveau -1, ca veut bien dire en dessous du niveau 0 donc en dessous de la pelouse?! A mon avis, la hauteur qu'il y a en bas des cremailleres servira a mettre la boite à spectacle...
Avatar de l’utilisateur
fredo590
Moderator
Moderator

Messages: 1069
Inscription: 10 Aoû 2010, 18:59
Localisation: Gravelines (59)

Suivante


  • Publicité

Retourner vers Ligue 1




  • Articles en relation
    Réponses
    Vus
    Dernier message

Qui est en ligne

Utilisateurs parcourant ce forum: .oOdunatosOo., AIM, Baine, DadaLife, daniel, Gidellou, Ironman89, Tchess et 59 invités
